66.下列施工进度控制措施中,属于管理措施的是()。
A.编制进度控制工作流程
B.重视信息技术的应用
C.优选施工方案
D.进行进度控制的会议组织设计
【标准答案-建设工程教育网】B
【建设工程教育网-名师解析】本题考查的是施工方进度控制的管理措施。选项A.D属于组织措施;选项C属于技术措施。参见教材P148.
69.根据《建设工程项目管理规范》(GF/T50326—2006)的条文说明中所列风险等级,某工程的风险评估值为5,则表明该工程()。
A.发生风险可能性很大、风险后果为轻度损失
B.发生风险可能性很大、风险后果为重大损失
C.发生风险可能性中等、风险后果为中度损失
D.发生风险可能性中等、随便网后果为重大损失
【标准答案-建设工程教育网】B
【建设工程教育网-名师解析】本题考查的是风险等级。风险评估值为5表示的是:发生风险可能性很大、风险后果为重大损失。参见教材P37.
到建设工程教育网论坛(bbs.jianshe99.com)与大家讨论2015二建真题答案解析
75.在项目实施阶段,项目总进度计划包括( )。
A.招标工作进度
B.保修工作进度
C.设计工作进度
D.工程施工进度
E.物资采购工作进度
【标准答案-建设工程教育网】CDE
【建设工程教育网-名师解析】本题考查的是进度控制的任务。业主方进度控制的任务是控制整个项目实施阶段的进度,包括:控制设计准备阶段的工作进度、设计工作进度、施工进度、物资采购工作进度以及项目动用前准备阶段的工作进度。参见教材P126.
82.在最大成本加费用合同中,投标人所报的固定酬金中应包括的费用有( )。
A.管理费
B.临时设施费
C.暂定金额
D.利润
E.风险费
【标准答案-建设工程教育网】ADE
【建设工程教育网-名师解析】本题考查的是成本加酬金合同的形式。最大成本加费用合同:在工程成本总价基础上加固酬金费用的方式,即当设计深度达到可以报总价的深度,投标人报一个工程成本总价和一个固定的酬金(包括各项管理费、风险费和利润)。参见教材P254.
87.根据《建设工程工程量清单计价规范》(GB50500—2013),关于企业投标报价编制原则的说法,正确的有()。
A.投标报价由投标人自主确定
B.为了鼓励竞争,投标报价可以略低于成本
C.投标人必须按照招标工程量清单填报价格
D.投标人的投标报价高于招标控制价的应予废标
E.投标人应以施工方案、技术措施等作为投标报价计算的基本条件
【标准答案-建设工程教育网】ACDE

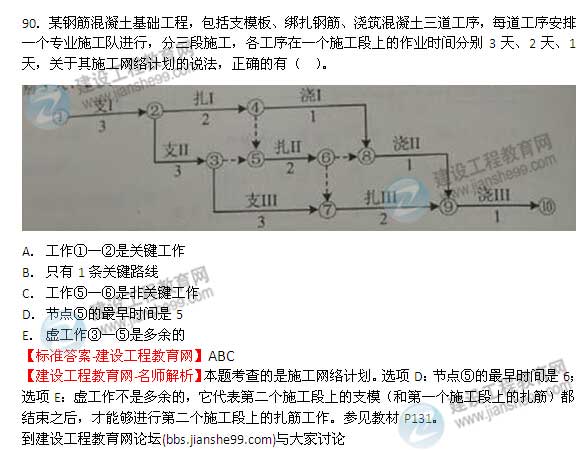

【建设工程教育网-名师解析】本题考查的是投标价的编制方法。选项B:投标报价不得低于工程成本。参见教材P66.
