铝方板的安装施工工艺

来源:建设工程教育网  投稿人:  时间:2014-04-20   浏览次数:







铝方板的安装施工工艺

  铝扣板吊顶
  (1)材料选择
  a.龙骨形式按照厂家出具的产品规格配套使用。
  b.穿孔铝合金板为扣板式。
  (2)工艺流程弹线→固定吊杆→安装主副龙骨→调平→安装铝板
  (3)操作要点
  a.先按照设计要求从+50㎝线引弹出顶棚标高的控制线及有关造型、风口及分块等的控制线,然后依此进行吊杆及骨架的安装。

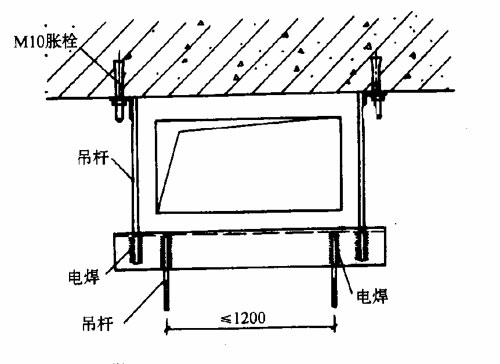

  b.吊杆采用6个的元钢,根据弹线中吊杆的位置用可与原有吊杆焊接。并刷两道防锈漆,当顶部的风道或障碍物宽度超过1.2米时,请参照下图,吊杆设置间距不得大于1.2米
c.吊挂式用螺栓连接方式进行吊杆与龙骨之间的连接。龙骨安装时应将可顶到头的部位确实与墙面、柱面顶紧,固定牢固。龙骨安装从一端向另一端顺序逐条进行,安装各种接插件时应安装牢固,注意吊杆高度,保证标高。
  d.铝板的安装:安装时按照弹好的板块安排布置线,从一个方向开始依次安装,安装时应从板的一侧推入龙骨,再顺势将板块的另一边塞入,安装时要轻拿轻放,保证板面不受损。
  (4)质量控制要点及标准:
  a.对吊顶的标高要严格控制,拉出通直线,保证吊顶面的平整度。
  b.吊杆与主体结构及龙骨之间连接固定牢靠。
  c.接缝、接口严密,板缝顺直,无错台错位,阴阳角收边方正。
  d.铝板材质量要符合要求,表面整洁,无翘曲,镀膜完好。
  e.吊顶允许偏差和检验方法
项次 项目 允许偏差(㎜) 检验方法 1 表面平整度 1.5 用2m靠尺、楔形塞尺检查 2 收口线标高 2 用水平仪或尺检查 3 压条间距 2 用尺检查 4 接缝平直 ≤1.5 拉5m线,不足5m拉通线和尺量检查 5 接缝高低差 0.3 用靠尺和塞尺检查 6 分格线平直 1 拉5m线,不足5m拉通线和尺量检查
