各种围堰施工要求

来源:建设工程教育网  投稿人:  时间:2017-03-27   浏览次数:




各种围堰施工要求

 一、围堰施工的一般规定

  1.围堰高度应高出施工期间可能出现的最高水位(包括浪高)0.5~0.7m。

  2.围堰外形还应考虑水域的水深,以及流速增大引起水流对围堰、河床的集中冲刷,对航道、导流的影响。

  4.围堰要求防水严密,减少渗漏。

  5.堰体外坡面有受冲刷危险时,应在外坡面设置防冲刷设施。

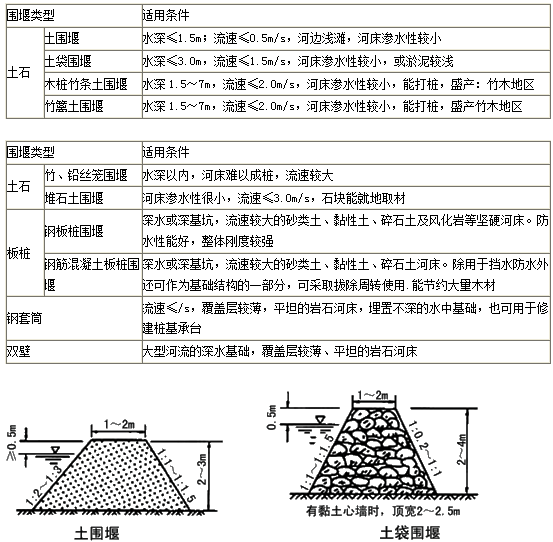

  二、各类围堰适用范围

  适用于浅水:土围堰、土袋围堰、钢套箱围堰

  适用于深水:钢板桩、钢筋砼板桩、双壁

各种围堰施工要求

  三、土围堰施工要求

  1.筑堰材料宜用黏性土、粉质黏土或砂夹黏土。填土应自上游开始至下游合龙。

  2.必须将堰底下河床底上的杂物、石块及树根等清除干净。

  3.堰顶宽度可为1~2m。机械挖基时不宜小于3m。堰外边坡迎水流一侧坡度宜为1:2~1:3,背水流一侧可在1:2之内。堰内边坡宜为1:1~1:1.5。内坡脚与基坑的距离不得小于1m。

  四、土袋围堰施工要求

  (1)围堰两侧用草袋、麻袋、玻璃纤维袋或无纺布袋装土堆码。袋中宜装填不渗水的黏性土,装土量为土袋容量的1/2~2/3,袋口应缝合;围堰中心部分可填筑黏土及黏性土芯墙。

  (2)堆码土袋,应自上游开始至下游合龙。上下层和内外层的土袋均应相互错缝,尽量堆码密实、平稳。

  五、钢板桩围堰施工要求

  (1)有大漂石及坚硬岩石的河床不宜使用钢板桩围堰。

  (3)施打时,必须备有导向设备,以保证钢板桩的正确位置。

  (4)施打前,应对钢板桩的锁口用止水材料捻缝,以防漏水。

  (5)施打顺序一般为从上游分两头向下游合龙。

  (6)钢板桩可用捶击、振动、射水等方法下沉,但在黏土中不宜使用射水下沉办法。

  (7)经过整修或焊接后的钢板桩应用同类型的钢板桩进行锁口试验、检查。接长的钢板桩,其相邻两钢板桩的接头位置应上下错开。

  六、钢筋混凝土板桩围堰施工要求

  (1)沉入砂砾层的板桩桩头,应增设加劲钢筋或钢板。

  (2)钢筋混凝土板桩的制作,应用刚度较大的模板,榫口接缝应顺直、密合。如用中心射水下沉,板桩预制时,应留射水通道。

  (3)目前钢筋混凝土板桩中,空心板桩较多,空心多为圆形,用钢管作芯模;板桩的榫口一般圆形的较好。

  七、套箱围堰施工要求

  (1)无底套箱用木板、钢板或钢丝网水泥制作,内设木、钢支撑。套箱可制成整体式或装配式。制作中应防止套箱接缝漏水。

  (2)下沉套箱前,同样应清理河床。若套箱设置在岩层上时,应整平岩面。当岩面有坡度时,套箱底的倾斜度应与岩面相同,以增加稳定性并减少渗漏。

tags:各种围堰施工要求
